Etablering af cykelstitunnel og buslomme ved Stenhusvej
Nu igangsættes anlægsarbejdet med etablering af cykelstitunnel under Stenhusvej syd for rundkørslen Stenhusvej/Skagerakvej, samt buslomme nord for rundkørslen i nordgående retning.
Status for etablering af buslomme og cykelstitunnel.
Anlægsarbejdet for etablering af buslommen og forberedende arbejder for cykelstitunnel er igangsat.
Stenhusvej ensrettes imellem Stenhusvej 20 og rundkørslen Stenhusvej/Skagerakvej i sydgående retning frem til d. 26. juni.
Anlægsarbejdet for selve cykelstitunnellen påbegyndes d. 26. juni, hvor rundkørslen lukkes for alt trafik frem til d. 7. august.
Anlægsarbejdet forventes at være afsluttet i starten af september 2026.
Etablering af buslomme og cykelstitunnel
I forbindelse med Holbæk Kommunes arbejde for at øge fremkommeligheden i rundkørslen Stenhusvej/Skagerakvej, igangsættes nu anlægsarbejderne for etablering af cykelstistunnel under Stenhusvej syd for rundkørslen, samt buslomme nord for rundkørslen i nordgående retning.
Projektets oprindelse er en politisk beslutning for at øge fremkommeligheden for trafikken i Holbæk, herunder rundkørslen Skagerakvej/Stenhusvej. Udover at øge fremkommeligheden for biltrafikken, øges trafiksikkerheden for de bløde trafikanter, der færdes i området.
Tegninger for projektet kan ses længere nede på denne side.
I forbindelse med realisering af projektet vil trafikken blive påvirket. Det kan du læse mere om her.
Hvem udfører arbejdet
Entreprenøren der vandt kommunes udbud og dermed står for udførelsen af anlægsarbejdet, er Gorm Hansen A/S.
Lodsejere, der er direkte påvirket af anlægsprojektet, bliver løbende orientere i løbet af sommeren. Enten via brev, digital post, eller besøg af projektteamet.
Politisk behandling
Seneste politiske behandling af projektet kan læses i sin helhed her.
Tegninger af projektet
Tegning 1
Tegning 2
Tegning 3
Tegning 4
Spørgsmål og kontakt
Såfremt du har spørgsmål, eller har behov for at komme i kontakt med den projektansvarlige, er du meget velkommen til at kontakte projektleder Mette Kamilla Lorenzen på meklo@holb.dk.
Etablering af Søstrup cykelsti
Status på etableringen af Søstrup cykelsti

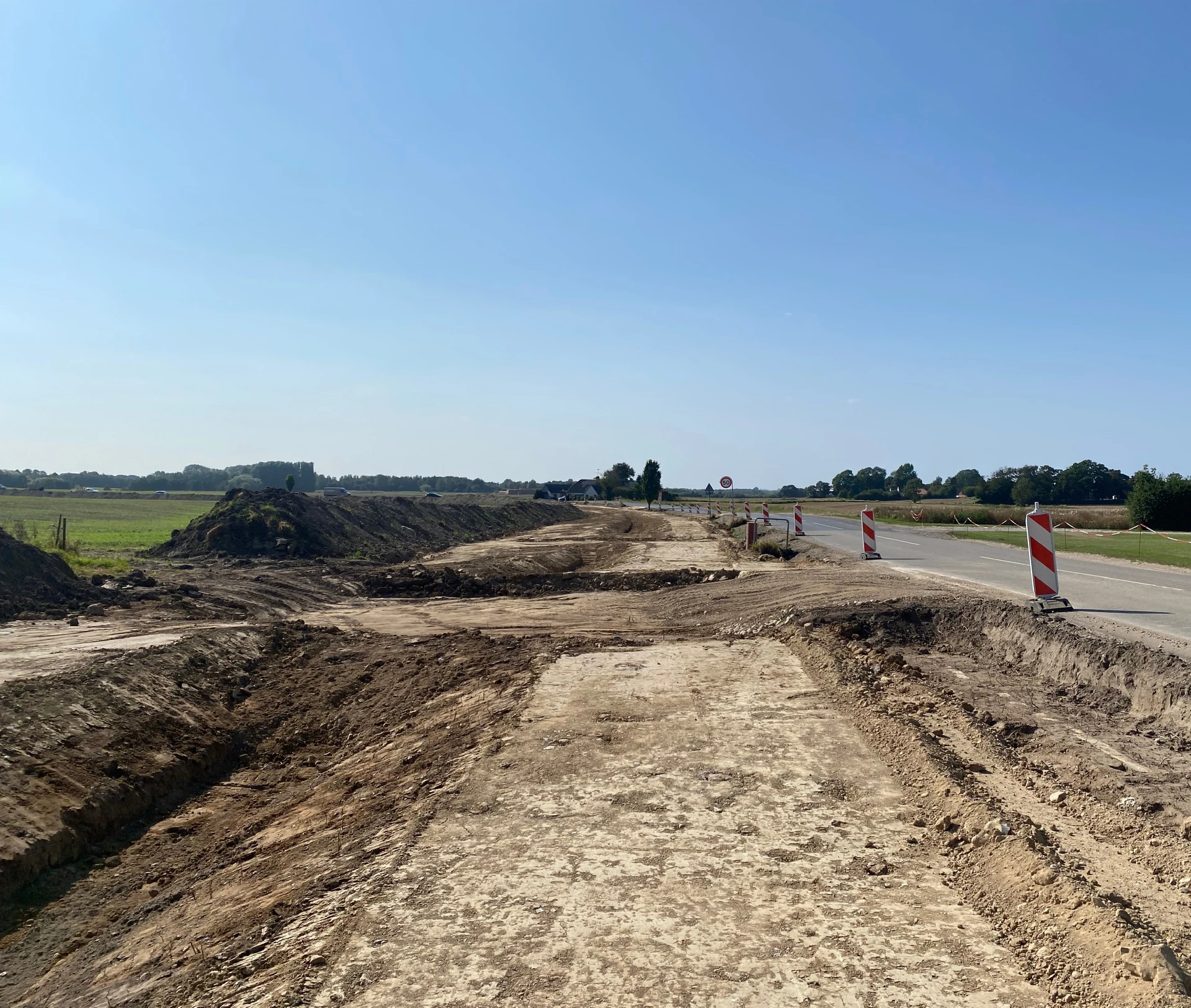

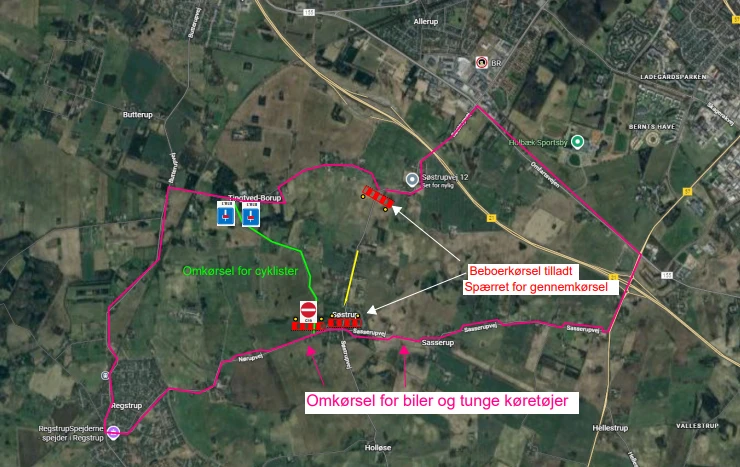

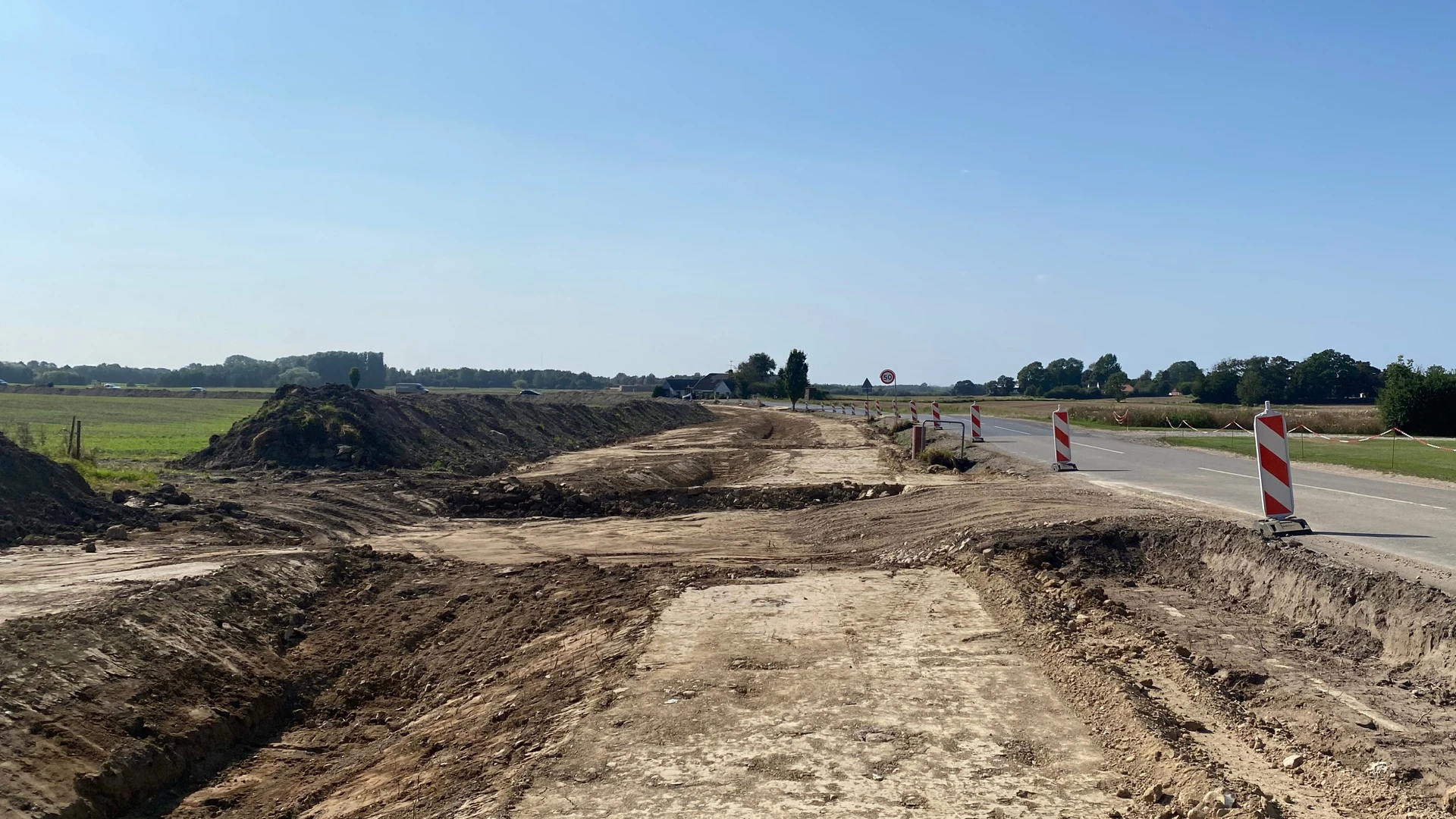

Anlægsarbejdet pågår stadig. Søstrupvej er igen åben for gennemkørsel. Der er for nuværende ingen aktuel dato for projektets afslutning.
Som følge af Holbæk Kommunes anlægsprojekt på Søstrupvej, vil denne side give dig overblik over projektets omfang og status.
Holbæk Kommune eksproprierede d. 22/6-2022 de nødvendige arealer for projektets gennemførelse.
Alle berørte lodsejere har forud for ekspropriationen været indkaldt til åstedsforretninger, hvor projektets omfang samt konsekvenserne på de nu eksproprierede matrikler m.v. blev gennemgået.
Ud over at der nu anlægges cykelsti i den østlige side af Søstrupvej er der ikke sket ændringer i projektets omfang, siden da.
Tegninger af cykelstiprojektet kan ses længere nede på denne side.
For ejendomme på den vestlige side af Søstrupvej (den vejside af Søstrupvej med lige husnumre)
Ejendommene på den vestlige side af Søstrupvej berøres som udgangspunkt ikke i denne omgang. Anlægsarbejdet omfatter kun den østlige side af Søstrupvej, og der vil således ikke ske anlægsaktiviteter på ejendomme beliggende på den vestlige side af Søstrupvej.
For ejendomme på den østlige side af Søstrupvej (den vejside af Søstrupvej med ulige husnumre)
For ejendomme på den østlige side af Søstrupvej, hvorfra der i 2022 blev eksproprieret arealer til cykelstien, betyder beslutningen at der vil ske anlægsaktivitet ved disse ejendomme. Omfanget ift. de eksproprierede arealer, samt arbejdsarealer er uændrede ift. det materiale ejeren på ekspropriationstidspunktet forinden blev præsenteret for.
Der sker ikke anlægsarbejde på de eksproprierede arealer inden tilstødende lodsejere er orienteret herom.
Hvem udfører arbejdet
Entreprenøren der vandt kommunens udbud og dermed står for udførslen af anlægsarbejdet, er Brdr. Henriksen A/S. Lodsejere og naboer til projektet vil derfor kunne opleve at modtage informationer om anlægsarbejdet, tidsplaner, midlertidige trafikale tiltag m.v. fra medarbejdere fra denne virksomhed, under anlægsarbejdet på strækningen.
Lodsejere der er direkte påvirket af anlægsprojektet, bliver løbende orienteret om tidsplaner, kontaktpersoner og praktiske detaljer i løbet af sommeren. Enten via brev, digitalt post, eller besøg fra projektteamet.
Anlægsarbejdet er opstartet og forventes at være afsluttet inden jul i år.
Politisk behandling af projektet
Seneste politiske behandling af projektet kan læses i sin helhed her.
Tegninger af projektet
Tegning 1
Tegning 2
Tegning 3
Tegning 4
Tegning 5
Tegning 6
Tegning 7
Spørgsmål og kontakt
Såfremt du har spørgsmål, eller har behov for at komme i kontakt med den projektansvarlige, er du meget velkommen til at kontakte projektleder Lars Brandt på larc@holb.dk.
Denne side vil løbende blive opdateret, i takt med at arbejdet skrider frem.
